Reconstructie De Omloop, Van Voortstraat, Fossemastraat, Burmaniastraat en gedeelte Badlaan te Surhuisterveen

Oktober 2021

In opdracht van gemeente Achtkarspelen voert Witteveen Surhuisterveen de komende maanden werkzaamheden uit op De Omloop, Van Voortstraat, Fossemastraat, Burmaniastraat en een gedeelte Badlaan te Surhuisterveen.
Er wordt aandacht besteed aan de bestaande riolering, gelijkwaardige kruisingen, snelheid remmende maatregelen en een eenduidig straatbeeld. De bestaande riolering wordt vervangen en de straten worden gereconstrueerd.

Planning en fasering

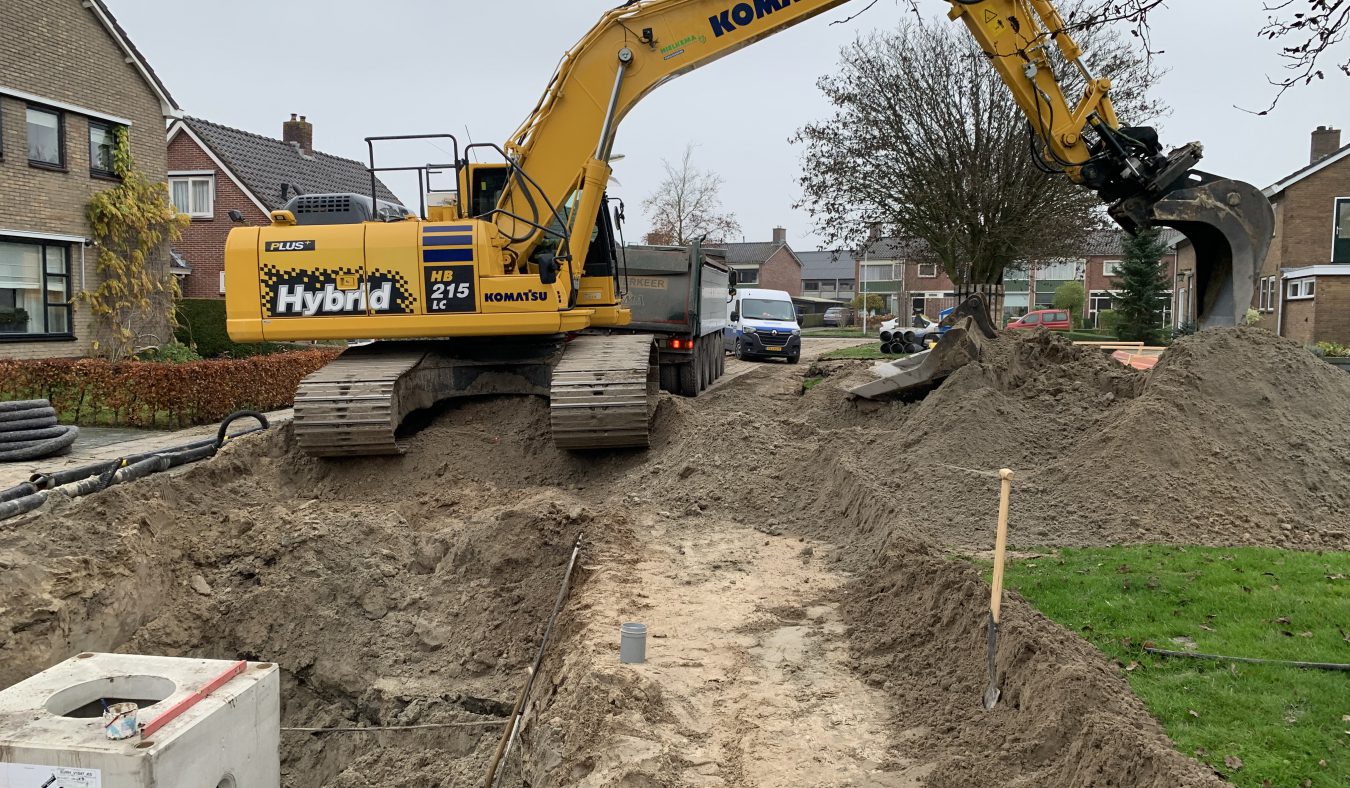

Maandag 18 oktober j.l. zijn wij begonnen met de werkzaamheden op De Omloop vanaf de Jan Binneslaan richting het kruispunt Burmaniastraat-Badlaan.
De werkzaamheden zullen in fases worden uitgevoerd. De bewoners worden per fase apart geïnformeerd.

Dit jaar worden er werkzaamheden verricht op De Omloop en de Van Voortsraat. Volgend jaar starten wij in week 3 met de werkzaamheden op de Badlaan en Burmaniastraat. Dit is vanaf Badlaan nr. 36 richting de Fossemastraat. De werkzaamheden in de Fossemastraat worden als laatste uitgevoerd. Als alles mee zit, voornamelijk qua weer, dan worden de werkzaamheden medio mei 2022 afgerond.

Opdrachtgever: Gemeente Achtkarspelen

Cijfers / techniek

  • Verwijderen funderingslagen – ca. 2.550 m²
  • Opbreken elementenverhardingen (stenen, tegels) – ca. 7.950 m²
  • Opbreken kantopsluitingen – ca. 1.900 m¹
  • Verwijderen kolken – ca. 70 st
  • Grond ontgraven – ca. 3.730 m³
  • Grond vervoeren / afvoeren – ca. 4.350 m³
  • Grond verwerken – ca. 3.760 m³
  • Verwijderen riolering (beton, pvc) – ca. 1.200 m¹
  • Vullen buitenwerking gesteld riool – ca. 425 m¹
  • Verwijderen inspectieputten – ca. 10 st
  • Aanbrengen hoofdriool pvc Ø 250 tot Ø 400 – ca. 1.190 m¹
  • Aanbrengen hoofdriool beton Ø 500 – Ø 600 – ca. 370 m¹
  • Aanbrengen huis- en kolkaansluitingen pvc Ø 125 – Ø 160 – ca. 1.950 m¹
  • Aanbrengen inspectieputten – ca. 27 st
  • Aanbrengen kolken – ca. 92 st
  • Aanbrengen funderingslagen – ca. 5.480 m²
  • Aanbrengen kantopsluitingen – ca. 2.535 m¹
  • Aanbrengen elementenverhardingen (stenen, tegels) – ca. 8.700 m²



Recente projecten

Alle projecten

Wij staan voor u klaar

Hidde van der Galiën
Directeur
Kevin Metze
Werkvoorbereider / VCA & CO2 Manager
Johannes Kooistra
Projectleider / Calculatie
Sape Bloemhof
Bedrijfsleider / Projectleider
